Bauzeitenplan mit Leistungsverzeichnis erstellen: Anleitung

Erfahren Sie, wie Sie einen Bauzeitenplan mit Leistungsverzeichnis erstellen, Medienbrüche vermeiden und Kalkulation und Termine effizient verknüpfen.

16.9.2026
Bauzeitenplan mit Leistungsverzeichnis erstellen: Anleitung

Kalkulationsdaten auf dem einen Bildschirm, ein externes Terminplan-Tool auf dem anderen – und dazwischen stundenlanges manuelles Übertragen von Positionen: So sieht die Arbeitsvorbereitung in vielen Bauunternehmen aus. Wer Daten aus GAEB-Dateien oder Excel-Tabellen per Copy-Paste in ein Gantt-Diagramm zieht, verschwendet nicht nur wertvolle Arbeitszeit. Es entstehen unvermeidbare Übertragungsfehler und der Bezug zur eigentlichen Kalkulation geht verloren. Passt der Bauherr nachträglich Mengen an oder kommen Nachträge hinzu, hinkt der Terminplan sofort hinterher. Die künstliche Trennung zwischen kaufmännischer Kalkulation und zeitlicher Ablaufplanung ist eine der häufigsten Ursachen für Bauverzug und Budgetüberschreitungen.

Ein moderner Terminplan darf kein statisches Bild sein, das bei der ersten Projektänderung veraltet. Erst wenn Sie einen Bauzeitenplan mit Leistungsverzeichnis erstellen und beide Ebenen direkt miteinander verknüpfen, entsteht ein dynamisches Steuerungsinstrument für Ihre Baustelle. Die Hierarchie des Leistungsverzeichnisses liefert das logische Gerüst für den Ablauf, während die kalkulierten Massen und Soll-Stunden die exakte kalendarische Dauer der einzelnen Vorgänge mathematisch vorgeben.

Dieser Leitfaden zeigt Schritt für Schritt, wie Sie Kalkulation und Terminplanung ohne Medienbrüche vereinen. Sie sehen, wie Sie LV-Strukturen optimal in Projektphasen übersetzen, Vorgangszeiten aus Soll-Stunden und Kolonnengrößen präzise berechnen und durch moderne Schnittstellen wie GAEB oder KI-gestützte Analysen fehleranfällige Doppeleingaben endgültig eliminieren.

Das Problem isolierter Insellösungen: Warum Kalkulation und Bauzeitenplanung oft getrennt sind

Planer im Baubüro arbeitet parallel an zwei getrennten Monitoren mit unkoordinierten Daten
Herausforderung durch getrennte Datensilos (mit Unterstützung von KI-Systemen erstellt oder bearbeitet)

In der Theorie des Baumanagements greifen alle Rädchen nahtlos ineinander: Die Kalkulation definiert, welche Leistungen in welchen Mengen erbracht werden müssen, und die Bauzeitenplanung legt fest, wann diese Arbeiten stattfinden. In der Praxis wachsender Bauunternehmen und Generalunternehmer sieht die Realität jedoch meist anders aus. Hier existieren die kaufmännische Vorbereitung und die zeitliche Ablaufplanung in zwei völlig unterschiedlichen Welten.

Die künstliche Trennung von kaufmännischer und zeitlicher Ebene

Der typische Ablauf in vielen Bauunternehmen verdeutlicht diese strikte Trennung: Ein Kalkulator oder Arbeitsvorbereiter erstellt mit viel Aufwand das Leistungsverzeichnis (LV). Hierfür nutzt er ein spezialisiertes AVA-Programm oder komplexe Tabellenkalkulationen wie Excel. Ist das LV fertiggestellt, wechselt der Prozess den Verantwortlichen und die Softwareumgebung. Der Bauleiter oder Projektleiter übernimmt die Unterlagen, um den Bauzeitenplan zu erstellen. Da jedoch keine direkte Verbindung zwischen den Systemen besteht, nutzt er dafür oft eine separate Software wie Microsoft Project oder ein weiteres, isoliertes Excel-Tool.

Diese künstliche Trennung hat schwerwiegende Konsequenzen. Die Leistungsebene – also das „Was“ und „Wie viel“ – wird komplett von der Zeitebene – dem „Wann“ und „Durch wen“ – entkoppelt. Ohne diesen gemeinsamen Projektkontext fehlt der Software die Intelligenz zu verstehen, dass ein bestimmter Vorgang im Gantt-Chart direkt von den Massen und Positionen der Kalkulation abhängt. Informationen müssen mühsam doppelt erfasst werden, was wertvolle Arbeitszeit blockiert, die in der Arbeitsvorbereitung dringend für die strategische Ablaufoptimierung benötigt würde.

Die Risiken manueller Datenübertragungen zwischen Excel und Gantt-Tools

Der Medienbruch an der Schnittstelle zwischen Kalkulation und Terminplanung führt zu erheblichen Risiken im gesamten Projektverlauf:

  • Hoher Zeitaufwand und Tippfehler: Da Daten nicht automatisch fließen, müssen Projektleiter die relevanten Leistungspositionen manuell per Copy-Paste oder durch erneutes Abtippen in das Gantt-Tool übertragen. Bei hunderten von LV-Positionen ist dieser Prozess extrem fehleranfällig.
  • Informations- und Detailverlust: Um den Aufwand zu begrenzen, werden Positionen im Terminplan oft stark vereinfacht zusammengefasst. Dadurch gehen wichtige Detailinformationen der Kalkulation verloren. Tritt hierbei ein Übertragungsfehler auf, wird beispielsweise ein Nachunternehmer für einen falschen Zeitraum disponiert, was sofort zu Bauverzögerungen führt.
  • Veraltete Datenstände vor Baubeginn: Ein Leistungsverzeichnis ist vor dem ersten Spatenstich selten final. Es kommt zu Bemusterungen, Nachträgen oder Planänderungen. Wird das LV in der Kalkulationssoftware angepasst, bleibt der separat geführte Bauzeitenplan auf dem alten Stand. Der Bauleiter arbeitet mit veralteten Mengen, plant falsche Zeiträume ein und koordiniert Gewerke auf einer fehlerhaften Datenbasis.

Solange diese Datensilos bestehen, bleibt der Bauzeitenplan ein statisches Dokument, das bereits bei der ersten Projektänderung veraltet und mühsam von Hand korrigiert werden muss.

Die LV-Hierarchie als Ablauf-Schnittstelle: Vom Leistungsverzeichnis zum Projektstrukturplan

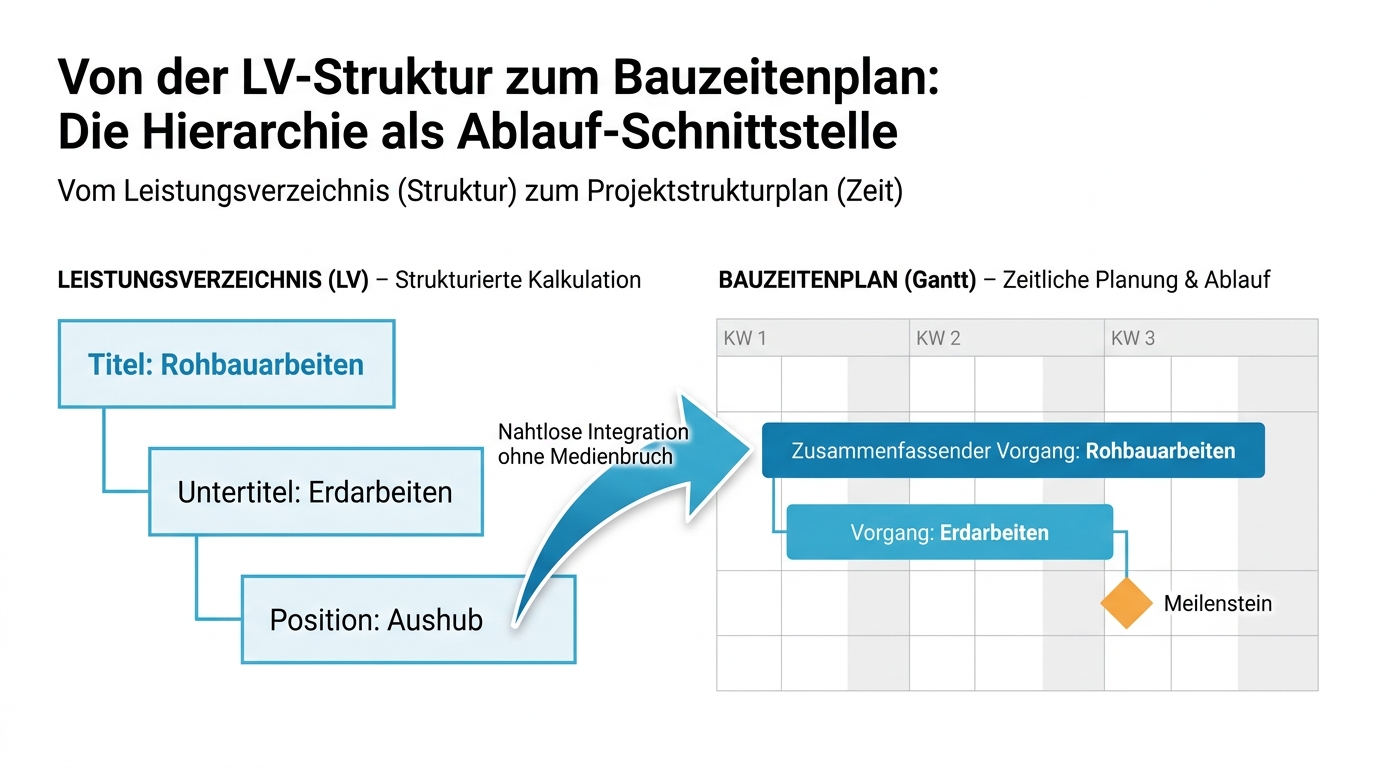

Infografik zum Mapping von Leistungsverzeichnis-Titeln in Phasen und Meilensteine eines Gantt-Charts
Übertragung der LV-Struktur ins Gantt-Chart (mit Unterstützung von KI-Systemen erstellt oder bearbeitet)

Ein Leistungsverzeichnis (LV) ist weit mehr als eine reine Preistabelle für die kaufmännische Abwicklung. Es enthält bereits eine tief durchdachte, hierarchische Gliederung des gesamten Bauprojekts. Wer diese Struktur ungenutzt lässt und den Bauzeitenplan völlig neu aufsetzt, verschenkt wertvolle Synergien. Die LV-Hierarchie eignet sich hervorragend als direktes Fundament für den Projektstrukturplan (PSP) im Gantt-Chart.

Lose, Titel und Positionen als logische Phasen und Meilensteine spiegeln

Die klassische Strukturierung eines Leistungsverzeichnisses in Lose, Gewerke und Titel lässt sich fast eins zu eins in die Phasenstruktur eines Terminplans übertragen. Indem Sie diese Ebenen als Sammelvorgänge in Ihrer Bauzeitenplanung anlegen, schaffen Sie eine klare Brücke zwischen der kalkulatorischen und der zeitlichen Ebene.

Ein konkretes Beispiel verdeutlicht diesen Übertrag:

  • Der übergeordnete LV-Titel "Rohbauarbeiten" wird im Gantt-Chart als Hauptphase (Sammelvorgang) definiert.
  • Die darunterliegenden Untertitel wie "Erdarbeiten", "Gründung" und "Mauerarbeiten" bilden die zeitlich gestaffelten Untervorgänge.
  • Wichtige Meilensteine lassen sich direkt an die Endpunkte dieser Titel koppeln – beispielsweise der Meilenstein "Rohbau fertiggestellt" zum Abschluss des entsprechenden Titels.

Damit aus dieser hierarchischen Struktur ein funktionierendes, dynamisches Modell entsteht, müssen die einzelnen Vorgänge logisch miteinander verknüpft werden. Hier kommen die klassischen Ende-Anfang-Beziehungen (EA) ins Spiel. Erst wenn definiert ist, dass die Gründung zwingend abgeschlossen sein muss (Ende), bevor die Mauerarbeiten beginnen können (Anfang), entsteht ein flexibler Netzplan. Verschiebt sich nun ein vorgelagerter Titel, passt sich der gesamte nachfolgende Bauablauf automatisch an.

Den richtigen Detaillierungsgrad wählen: Aggregation vs. Einzelposition

Eine der größten Herausforderungen bei der Verknüpfung von Leistungsverzeichnis und Terminplan ist der Detaillierungsgrad. Ein LV kann schnell Hunderte oder Tausende Einzelpositionen umfassen. Jede einzelne Position als eigenen Balken im Gantt-Chart darzustellen, führt unweigerlich zu einem unüberschaubaren und unpflegbaren Monster-Terminplan. Hier ist eine strategische Entscheidung gefragt: Wann fassen Sie Positionen zusammen (Aggregation) und wann ist eine detaillierte Abbildung sinnvoll?

Nutzen Sie für diese Entscheidung folgende praxisnahe Kriterien:

  • Wann sich die Aggregation von Positionen lohnt: Fassen Sie LV-Positionen immer dann zu einem einzigen Vorgang im Bauzeitenplan zusammen, wenn sie vom selben Nachunternehmer oder Gewerk ausgeführt werden, im selben räumlichen Abschnitt stattfinden und keine zeitlichen Puffer dazwischen liegen. Im Gewerk "Fliesenarbeiten" listet das LV beispielsweise oft viele Einzelpositionen auf – von der Grundierung über verschiedene Fliesentypen bis hin zu den elastischen Fugen. Für die Terminsteuerung reicht hier der aggregierte Vorgang "Fliesenarbeiten Bad 1. OG".
  • Wann die Abbildung als Einzelvorgang notwendig ist: Einzelne LV-Positionen sollten dann als separater Vorgang abgebildet werden, wenn sie kritische Pfade im Projekt betreffen oder von ihnen andere Gewerke direkt abhängen. Ein typisches Beispiel ist die "Lieferung und Montage der Aufzugsanlage". Da an dieser Position zahlreiche Folgegewerke wie die Elektro-Rohrinstallation oder Schachtkopfabdichtungen hängen, muss sie als eigenständiger, fest terminierter Vorgang oder Meilenstein sichtbar bleiben.

Moderne Softwarelösungen wie Flexxter unterstützen Sie bei diesem Prozess, indem sie es ermöglichen, Leistungen direkt mit den Aufgaben und der Bauzeitenplanung zu verknüpfen. Durch diese strukturierte Verbindung der Leistungsebene mit dem zeitlichen Ablauf behalten Sie stets die Kontrolle darüber, welche vertraglichen Soll-Leistungen zu welchem Zeitpunkt erbracht werden müssen, ohne sich in mikroskopischen Details zu verlieren.

Die Praxis-Formel: Aus LV-Mengen und Soll-Stunden die exakte Vorgangsdauer berechnen

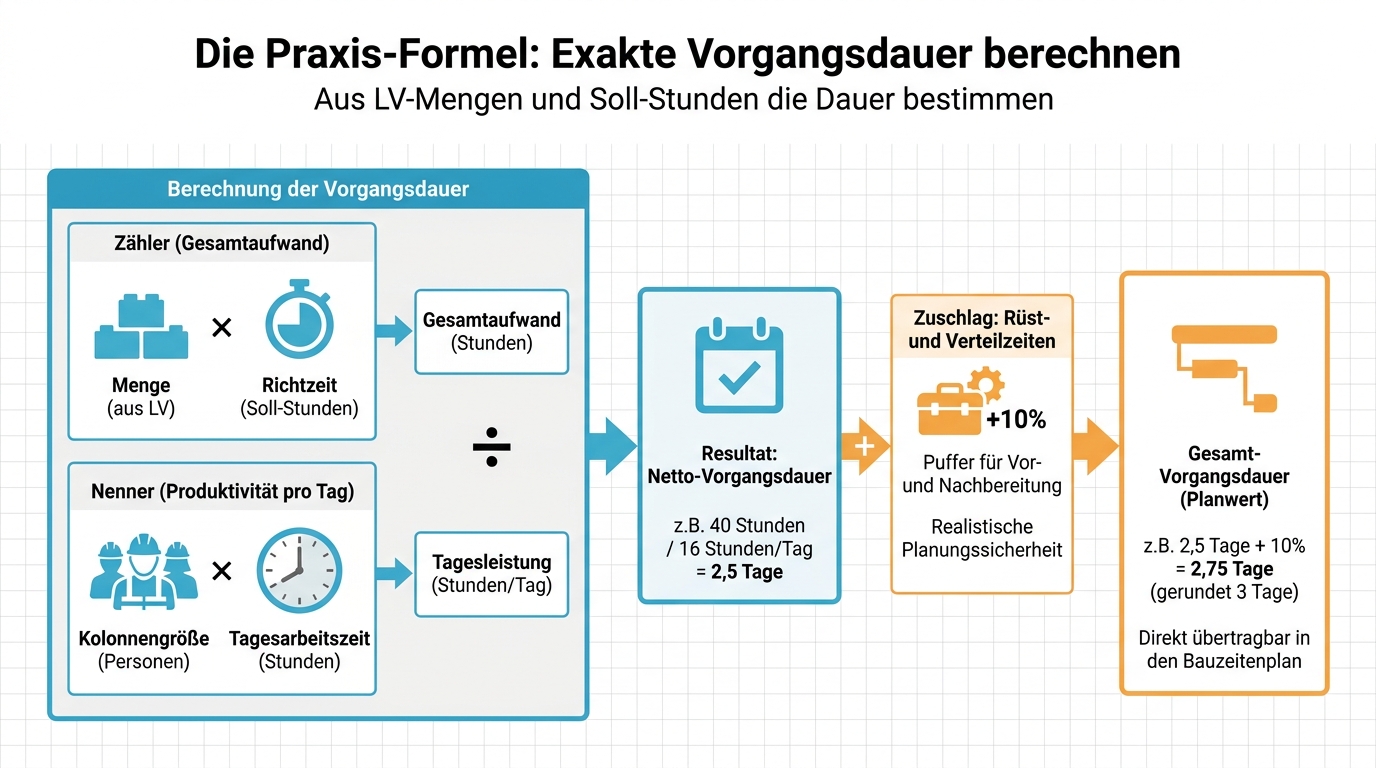

Visualisierung der Berechnungsformel für Vorgangsdauern im Baubetrieb auf Basis von Mengen und Lohnstunden
Formel zur Berechnung der Vorgangsdauer (mit Unterstützung von KI-Systemen erstellt oder bearbeitet)

Ein Bauzeitenplan darf kein isoliertes, rein visuelles Werkzeug sein, das nach Gefühl gezeichnet wird. Wenn Vorgänge im Terminplan einfach geschätzt werden, drohen unrealistische Fristen und koordinativer Leerlauf. Ein belastbarer Terminplan basiert stattdessen direkt auf den kaufmännischen Daten der Kalkulation. Erst wenn die kalkulierten Mengen und der Lohnstundenaufwand aus dem Leistungsverzeichnis die Grundlage für den zeitlichen Ablauf bilden, entsteht ein mathematisch nachvollziehbares und realistisches Steuerungsmodell für die Baustelle.

Die Berechnungsformel für Vorgangsdauern im Detail

Um aus einer Leistungsposition im Leistungsverzeichnis eine konkrete Dauer im Gantt-Chart zu berechnen, nutzen Arbeitsvorbereiter und Bauleiter eine bewährte baubetriebliche Grundformel. Diese setzt die zu erbringende Menge und die kalkulierte Richtzeit in Bezug zur geplanten Arbeitskapazität vor Ort.

Die mathematische Formel lautet:

Vorgangsdauer (in Arbeitstagen) = (Menge x Richtzeit pro Einheit) / (Kolonnengröße x Tagesarbeitszeit)

Um diese Formel in der Praxis erfolgreich anzuwenden, müssen die einzelnen Variablen präzise definiert und zusätzliche Einflussfaktoren berücksichtigt werden:

  • Menge: Die geplante Masse der jeweiligen Leistungsposition, entnommen direkt aus dem Leistungsverzeichnis (z. B. Quadratmeter Wandfläche, Kubikmeter Beton oder Meter Rohrleitung).
  • Richtzeit pro Einheit (Aufwandswert): Der kalkulierte Lohnstundenaufwand pro Mengeneinheit (z. B. Stunden pro Quadratmeter). Dieser Wert stammt aus den betrieblichen Kalkulationswerten oder Standardtabellen.
  • Kolonnengröße: Die Anzahl der Arbeitskräfte, die zeitgleich an diesem spezifischen Vorgang arbeiten sollen.
  • Tagesarbeitszeit: Die tatsächliche tägliche Nettoarbeitszeit pro Arbeitskraft, meist kalkuliert mit 8 Stunden.
  • Rüst- und Verteilzeiten: Reine Soll-Arbeitsstunden spiegeln selten die Realität wider. In der Praxis müssen persönliche, sachliche und unvorhergesehene Verlustzeiten (Verteilzeiten) berücksichtigt werden. Diese machen in der Regel einen Aufschlag von 10 % bis 15 % auf die reine Arbeitszeit aus. Auch Rüst- und Wegezeiten auf großen Baustellen müssen hier einkalkuliert werden.

Wichtig ist hierbei die Unterscheidung zwischen Arbeitstagen und Kalendertagen. Die Formel liefert zunächst reine Arbeitstage. Bei der Übertragung in den tatsächlichen Terminplan müssen Wochenenden, Feiertage und witterungsbedingte Ausfalltage hinzugerechnet werden. Moderne Bausoftware wie Flexxter nimmt dem Planer diesen Schritt ab: Sobald die Leistungspositionen verknüpft sind, rechnet das System die ermittelten Arbeitstage unter Berücksichtigung des hinterlegten Projektkalenders automatisch in reale Kalendertage um.

Schritt-für-Schritt-Beispiel: Vorgangsdauer für Rohbau- oder Trockenbauarbeiten bestimmen

Wie die Berechnung in der Praxis abläuft, zeigt das folgende konkrete Berechnungsbeispiel für Trockenbauarbeiten in einem Bürogebäude:

  1. LV-Menge ermitteln: Laut Leistungsverzeichnis müssen 800 Quadratmeter Trockenbauwand (doppelt beplankt) errichtet werden.
  2. Richtzeit bestimmen: Der kalkulierte Aufwandswert für diese Wandkonstruktion liegt laut Arbeitsvorbereitung bei 0,65 Stunden pro Quadratmeter.
  3. Soll-Stunden berechnen: Multipliziert man die Gesamtmenge mit der Richtzeit, ergibt sich der kalkulatorische Gesamtaufwand: 800 m² x 0,65 h/m² = 520 Soll-Stunden.
  4. Kapazität festlegen: Für diesen Vorgang ist eine feste Kolonnengröße von 4 Trockenbauern eingeplant. Bei einer täglichen Arbeitszeit von 8 Stunden leistet diese Kolonne pro Tag 32 Arbeitsstunden (4 Personen x 8 Stunden).
  5. Netto-Vorgangsdauer berechnen: Die kalkulierten Soll-Stunden werden durch die tägliche Kapazität der Kolonne geteilt: 520 Soll-Stunden / 32 Stunden pro Tag = 16,25 Arbeitstage.
  6. Verteilzeiten und Puffer aufschlagen: Um unvorhergesehene Verzögerungen, tägliche Materialtransporte und Abstimmungen abzufangen, wird ein praxisnaher Aufschlag von 10 % aufgeschlagen: 16,25 Arbeitstage x 1,1 = 17,88 Arbeitstage.
  7. Rundung und Ergebnis: Aufgerundet ergibt dies eine realistische Dauer von 18 Arbeitstagen für den Vorgang im Bauzeitenplan.

Dieses Beispiel verdeutlicht auch eine wichtige Grenze der Kapazitätsplanung: Eine bloße Erhöhung der Kolonnengröße führt nicht automatisch zu einer linearen Verkürzung der Vorgangsdauer. Würde man die Kolonne theoretisch auf 12 Personen verdreifachen, behindern sich die Handwerker auf begrenztem Raum oft gegenseitig. Dieses Gesetz des abnehmenden Ertragszuwachses muss bei der Definition der Kolonnengröße im Bauzeitenplan stets manuell durch den Planer bewertet werden.

Die detaillierte Ermittlung dieser Soll-Stunden bildet gleichzeitig das Fundament für die spätere Steuerung. Verknüpft man im Baumanagement die Leistungspositionen direkt mit den zeitlichen Vorgängen, lassen sich während der Ausführung die tatsächlich geleisteten Ist-Stunden exakt mit der ursprünglichen Kalkulation vergleichen, um Abweichungen frühzeitig zu erkennen.

Medienbrüche eliminieren: GAEB-Schnittstellen und KI-gestützte Erstellung im Vergleich

Die traditionelle Arbeitsvorbereitung leidet oft unter einer tiefen Kluft: Auf der einen Seite steht die kaufmännische Kalkulation mit hochpräzisen Massen und Leistungsverzeichnissen, auf der anderen Seite die zeitliche Ablaufplanung im Gantt-Chart. Um diese beiden Welten ohne fehleranfälliges Copy-Paste miteinander zu verbinden, stehen heute zwei technologische Wege zur Verfügung. Während klassische GAEB-Schnittstellen strukturierte Daten normgerecht übertragen, schließt die KI-gestützte Verarbeitung unstrukturierter Dokumente die verbleibenden Lücken der analogen Bauwelt.

GAEB-Formate (X83/X86) und Excel-Imports nahtlos im Bauzeitenplan verarbeiten

Der GAEB-Standard (Gemeinsamer Ausschuss Elektronik im Bauwesen) ist das etablierte Fundament für den Datenaustausch im deutschen Bauwesen. Für den Übergang von der Kalkulation in den Bauzeitenplan sind vor allem zwei Dateiphasen von Bedeutung: die Angebotsaufforderung (GAEB X83) und die Auftragserteilung (GAEB X86), welche das tatsächlich beauftragte Leistungsverzeichnis abbildet.

Anstatt jede Position einzeln abzutippen, liest moderne Bausoftware diese GAEB-Dateien oder strukturierte Excel-Tabellen direkt ein. Beim Import geschieht jedoch weit mehr als ein einfacher Datentransfer: Die Software übersetzt die hierarchische Struktur des Leistungsverzeichnisses vollautomatisch in logische Strukturknoten des Gantt-Charts. Aus den übergeordneten Losen und Titeln des LVs werden im Handumdrehen die Hauptphasen und Meilensteine des Terminplans. Die einzelnen Leistungspositionen ordnen sich als konkrete Vorgänge darunter an.

Ein praktisches Beispiel: Ein Rohbauunternehmen importiert eine GAEB-X86-Datei. Das System generiert sofort die Phasen „Erdarbeiten“, „Gründung“ und „Mauerwerksarbeiten“ als Sammelvorgänge. Da die kalkulierten Mengen und Positionen direkt mit diesen Vorgängen verknüpft sind, bleibt der kaufmännische Kontext im Terminplan vollständig erhalten. Für einen medienbruchfreien Datentransfer sollten im Vorfeld folgende Voraussetzungen erfüllt sein:

  • Vollständigkeit der GAEB-Datei: Bereitstellung des Leistungsverzeichnisses im Format D83 oder D86 direkt aus dem Kalkulationsprogramm.
  • Konsistente Gliederung: Eine saubere Strukturierung nach Titeln und Gewerken im LV erleichtert die automatische Phasenbildung im Gantt-Chart.
  • Einmalige Datenerfassung: Die Nutzung einer Softwarelösung, die importierte LV-Daten direkt in die interaktive Terminplanung überführt, um doppelte Datenpflege zu vermeiden.

KI in der Arbeitsvorbereitung: Unstrukturierte Leistungsbeschreibungen automatisch in Abläufe übersetzen

In der Baupraxis liegen Projektdaten selten ausschließlich in perfekt strukturierten GAEB-Dateien vor. Häufig müssen sich Projektleiter durch seitenlange, unstrukturierte Baubeschreibungen, Pläne oder freie Textdokumente im PDF-Format arbeiten, um den tatsächlichen Bauablauf zu rekonstruieren. Hier stoßen klassische Import-Schnittstellen an ihre Grenzen.

An dieser Stelle setzt die KI-Unterstützung im Rahmen des sogenannten Assist-Modells an. Moderne Algorithmen sind in der Lage, unstrukturierte Projektunterlagen semantisch zu analysieren, den bautechnischen Kontext zu verstehen und daraus logische Arbeitsfolgen abzuleiten. Liest die KI beispielsweise in einer Baubeschreibung den Satz „Nach Fertigstellung der Betonbodenplatte ist eine Trocknungszeit von 14 Tagen einzuhalten“, erkennt sie diese Abhängigkeit selbstständig und schlägt im Bauzeitenplan automatisch einen entsprechenden Wartevorgang vor, der logisch mit dem Folgewerk verknüpft ist.

Als digitale Prozess-Brücke ermöglicht Flexxter, genau diese Lücke zu schließen. Die Software erlaubt es, unstrukturierte Projektinformationen wie Baubeschreibungen oder Pläne mithilfe von KI zu verarbeiten, um darauf basierend automatisiert erste Entwürfe für Bauzeitenpläne zu erstellen. Nach dem „Once-Only“-Prinzip werden diese Informationen einmalig erfasst und direkt mit dem Projektablauf verbunden.

Dieser hybride Ansatz – die Kombination aus präzisem GAEB-Import für strukturierte Kalkulationsdaten und intelligenter KI-Analyse für unstrukturierte Dokumente – nimmt der Arbeitsvorbereitung die zeitintensive Routinearbeit ab. Der Bauleiter muss den generierten Entwurf des Terminplans lediglich prüfen, verfeinern und freigeben, anstatt ihn mühsam von Grund auf neu zu zeichnen.

Mengenänderungen und Nachträge: Wie die Verknüpfung den Bauzeitenplan dynamisch hält

Bauleiterin bespricht auf der Baustelle eine dynamische Änderung auf dem Tablet mit einem Handwerker
Dynamischer Datenabgleich direkt auf der Baustelle (mit Unterstützung von KI-Systemen erstellt oder bearbeitet)

Änderungen gehören am Bau zum Alltag. Schon in der Phase der Arbeitsvorbereitung, kurz vor dem ersten Spatenstich, weichen die realen Ausführungspläne häufig von der ursprünglichen Kalkulation ab. Wenn Leistungsverzeichnisse (LV) und Terminpläne jedoch in getrennten Systemen gepflegt werden, bleibt dieser Wandel ein ständiger Brandherd für Koordinationsfehler und Verzögerungen.

Auswirkungen von LV-Mengenanpassungen vor Baubeginn automatisch reflektieren

Was passiert beispielsweise, wenn sich bei der finalen Ausführungsplanung herausstellt, dass im Obergeschoss 250 Quadratmeter mehr Trockenbauwand zu errichten sind als ursprünglich kalkuliert? In einem klassisch isolierten System erhöht die Kalkulation zwar die Menge im Leistungsverzeichnis, doch der Bauzeitenplan bleibt davon unberührt. Die Folge: Der Bauleiter plant weiterhin mit der alten, zu kurzen Vorgangsdauer, was den gesamten Terminplan verzerrt.

Ist das Leistungsverzeichnis hingegen direkt mit dem Bauzeitenplan verknüpft, wirkt sich jede Mengenänderung unmittelbar auf die Zeitplanung aus. Durch diese logische Kopplung führt eine Mengenmehrung zu einer Anpassung der verknüpften Vorgangsdauer. Umgekehrt verringert eine Mindermenge den Zeitbedarf eines Vorgangs. Nachfolgende Gewerke verschieben sich im Ablaufplan entsprechend mit. Dadurch bleibt die Planung realistisch und das zeitintensive, manuelle Nachpflegen von Zeiträumen entfällt vollständig.

Hier zeigt sich der Wert moderner Bausoftware wie Flexxter, die als Prozess-Brücke fungiert. Weil das System die Beziehungen zwischen konkreten Leistungen, Mengen und Terminen im Sinne einer echten Projektintelligenz versteht, greift das „Once-Only-Prinzip“: Daten werden nur einmal erfasst und stehen sofort für alle Folgeprozesse zur Verfügung.

Vermeidung veralteter Terminpläne durch synchrone Datenhaltung

Die größte Gefahr bei einer asynchronen Datenlage ist der Informationsverlust an der Schnittstelle zwischen Büro und Baustelle. Wird die Kalkulation angepasst, ohne dass der Bauzeitenplan synchronisiert wird, arbeitet die Bauleitung zwangsläufig mit veralteten Zeitfenstern. Das Risiko: Nachunternehmer werden zu falschen Terminen auf die Baustelle bestellt. Erscheinen sie zu spät, droht Bauverzug; reisen sie zu früh an, entstehen Stillstandszeiten und unnötige Konflikte.

Die kontinuierliche Verknüpfung von kaufmännischer und zeitlicher Ebene bietet sowohl der Arbeitsvorbereitung als auch der Bauleitung entscheidende Vorteile:

  • Nahtloser Informationsfluss: Passt die Kalkulation die Mengen oder die Kolonnenstärke im LV an, sieht der Bauleiter im Terminplan sofort das aktualisierte Zeitfenster.
  • Keine doppelten Datenpflegen: Abstimmungsschleifen per E-Mail, Telefon oder über unübersichtliche Excel-Tabellen werden eliminiert, da alle Beteiligten auf derselben Datenbasis arbeiten.
  • Zuverlässige Nachunternehmer-Koordination: Da die Termine stets auf den aktuellen Leistungsmengen basieren, können externe Partner verlässlich und rechtzeitig angefordert werden.

Mit diesem Ansatz wird der Bauzeitenplan von einem statischen Dokument – das oft schon zum Baustart veraltet ist – zu einem atmenden, dynamischen Steuerungsinstrument, das den gesamten operativen Bauprozess abbildet.

Häufig gestellte Fragen

Warum sollte man den Bauzeitenplan direkt aus dem Leistungsverzeichnis ableiten?

Die direkte Ableitung sorgt für maximale Konsistenz zwischen der kalkulatorischen Grundlage und der tatsächlichen Ausführung. Da das Leistungsverzeichnis (LV) bereits alle Mengen und im Idealfall auch die kalkulierten Zeitansätze enthält, bildet es die präziseste Basis für den Bauzeitenplan. Durch diese Verknüpfung vermeiden Sie Übertragungsfehler, die beim manuellen Kopieren von Daten in separate Tools wie Excel oder MS Project unweigerlich entstehen. Zudem bleibt der Projektkontext erhalten: Jeder zeitliche Vorgang ist unmittelbar mit einer vertraglichen Leistung verknüpft. Das spart nicht nur Zeit in der Arbeitsvorbereitung, sondern verbessert auch die Steuerungsgüte. Änderungen im LV können so direkt Auswirkungen auf den Terminplan haben, was die Transparenz für alle Beteiligten erhöht und das Risiko von Fehlplanungen durch veraltete Datenstände minimiert.

Reicht eine Excel-Tabelle aus, um Leistungsverzeichnis und Bauzeitenplan zu koppeln?

Excel ist in der Baubranche zwar weit verbreitet, stößt bei der Kopplung von LV und Bauzeitenplan jedoch schnell an seine Grenzen. Da Excel keine spezialisierte Projektmanagement-Logik besitzt, müssen Abhängigkeiten, wie Ende-Anfang-Beziehungen, und der kritische Pfad meist mühsam von Hand gepflegt werden. Ein „Silo-Effekt“ bleibt oft bestehen: Ändert sich eine Menge im LV-Teil der Tabelle, passt sich die Dauer im Zeitplan-Teil in der Regel nicht automatisch an, sofern keine hochkomplexen Formeln hinterlegt sind. Zudem fehlen Funktionen für die Mehrbenutzerfähigkeit und die Revisionssicherheit. Für eine professionelle, fehlerfreie Arbeitsvorbereitung ohne Medienbrüche empfiehlt sich spezialisierte Software wie Flexxter. Solche Tools automatisieren die Verknüpfung und stellen sicher, dass zeitliche und kaufmännische Daten stets synchron bleiben, was die Fehlerquote massiv senkt.

Welche GAEB-Dateien eignen sich am besten für den Import in einen Bauzeitenplan?

Für den Import in einen digitalen Bauzeitenplan sind primär die Austauschphasen D83 (Angebotsaufforderung) und D86 (Auftragserteilung) relevant. Die D83-Datei enthält die vollständige Leistungsstruktur und Mengen, was ideal ist, um bereits in der Angebotsphase einen ersten, realistischen Terminplan zu entwerfen. Die D86-Datei ist jedoch die wichtigste Grundlage, da sie den finalen Vertragsstand inklusive der verhandelten Mengen und Preise abbildet. Moderne Softwarelösungen verarbeiten dabei vorzugsweise das XML-basierte Format (.x83 oder .x86), da dieses eine besonders robuste Datenstruktur für die hierarchische Abbildung im Gantt-Chart bietet. Durch den Import dieser Dateien wird die Struktur des Leistungsverzeichnisses – also Lose, Titel und Positionen – eins zu eins übernommen. Das erspart das manuelle Anlegen von Vorgängen und sichert die Übereinstimmung mit dem Bauvertrag.

Wie beeinflussen Nachträge und Mengenänderungen im LV den verknüpften Bauzeitenplan?

In einem verknüpften System haben Mengenänderungen im LV direkte Auswirkungen auf die berechnete Vorgangsdauer im Bauzeitenplan. Erhöht sich beispielsweise die Menge an zu verlegendem Estrich in einer Position, verlängert sich auf Basis der hinterlegten Richtzeiten automatisch die Zeitspanne für diesen Vorgang. Da die einzelnen Gewerke im Bauzeitenplan über logische Abhängigkeiten miteinander vernetzt sind, verschieben sich bei einer solchen Verzögerung auch alle nachfolgenden Termine und Meilensteine automatisch. Ohne diese digitale Verknüpfung müssten Bauleiter jede Änderung manuell in zwei separaten Systemen abgleichen, was im stressigen Baualltag oft vergessen wird. Eine synchrone Datenhaltung sorgt hingegen dafür, dass der Terminplan stets ein realistisches Abbild der aktuellen Vertragssituation bleibt. Das ermöglicht es Ihnen, frühzeitig auf Engpässe zu reagieren und Nachunternehmer rechtzeitig über Terminverschiebungen zu informieren.

Wie kann KI dabei helfen, aus einem PDF-Leistungsverzeichnis einen Bauzeitenplan zu erstellen?

KI-gestützte Lösungen wie Flexxter können unstrukturierte Daten aus PDF-Dokumenten extrahieren und semantisch analysieren. Während klassische Importe auf strukturierte Formate wie GAEB angewiesen sind, erkennt eine KI in Leistungsbeschreibungen wichtige Schlüsselbegriffe, Mengen und technische Abhängigkeiten. Sie kann beispielsweise identifizieren, dass nach dem „Betonieren der Bodenplatte“ eine Trocknungszeit erforderlich ist, bevor die „Mauerarbeiten“ beginnen können. Die KI schlägt daraufhin automatisch eine sinnvolle Struktur im Gantt-Chart vor und ordnet den Positionen realistische Zeitfenster zu. Dies ist besonders wertvoll, wenn von Auftraggeberseite keine digitalen GAEB-Daten zur Verfügung gestellt werden. Als Planer müssen Sie die KI-generierten Vorschläge lediglich prüfen und final freigeben. Dieser automatisierte Prozess reduziert den Zeitaufwand in der Arbeitsvorbereitung drastisch und minimiert das Risiko, komplexe Abhängigkeiten in der Ablaufplanung schlichtweg zu übersehen.

Fazit

Wer heutzutage einen Bauzeitenplan mit Leistungsverzeichnis erstellen möchte, darf die Terminplanung nicht mehr als isolierte, rein visuelle Aufgabe betrachten. Das klassische Gantt-Chart, das mühsam per Copy-Paste aus Excel-Tabellen oder PDF-Angeboten zusammengeschustert wird, ist bereits am Tag der Baustelleneinrichtung veraltet. Der Schlüssel zu einer modernen und fehlerfreien Arbeitsvorbereitung liegt in der durchgängigen Digitalisierung: der direkten, medienbruchfreien Verknüpfung von kaufmännischer Kalkulation und zeitlicher Ablaufplanung.

Die Vorteile dieser Verbindung liegen auf der Hand:

  • Belastbare Terminierung: Indem Sie die hierarchische Struktur des LVs (Gewerk, Titel, Position) direkt als Basis für Ihren Projektstrukturplan nutzen und Vorgangsdauern auf Basis mathematischer Formeln aus Mengen und Richtzeiten berechnen, ersetzen Sie Bauchgefühl durch präzise Daten.
  • Dynamische Anpassung: Ändern sich Ausführungszeiten oder Massen im Projektverlauf, passt sich der verknüpfte Bauzeitenplan dynamisch an. Nachträge und Mengenschwankungen führen nicht mehr zu manuellem Anpassungschaos.
  • Höchste Effizienz: Durch standardisierte Schnittstellen wie GAEB (D83/D86) und den Einsatz KI-gestützter Assistenzsysteme entfällt die doppelte Dateneingabe vollständig.

Moderne Softwarelösungen wie Flexxter zeigen, wie diese Brücke in der Praxis aussieht: Das Once-Only-Prinzip stellt sicher, dass Stamm- und Projektdaten nur ein einziges Mal erfasst werden müssen. Das spart Bauleitern, Kalkulatoren und Projektleitern wertvolle Stunden in der Arbeitsvorbereitung und schützt vor teuren Folgefehlern auf der Baustelle.

Fazit für die Praxis: Verabschieden Sie sich von starren Insellösungen. Eine integrierte Lösung, die Leistungsverzeichnis und Terminplan nahtlos miteinander verbindet, verwandelt Ihre Ablaufplanung von einem zeitraubenden Verwaltungsakt in ein hochdynamisches, verlässliches Steuerungsinstrument für den nachhaltigen Projekterfolg.

No items found.
Autor
Amalia Ioja
Marketing- und Kampagnenmanagement
Teile diesen Artikel

Automatisieren Sie Ihre Konstruktion

Steigern Sie die Effizienz Ihrer Bauprojekte mit Flexxter! Sparen Sie wertvolle Zeit und Ressourcen durch intelligente Automatisierung – von der Planung bis zur Abnahme.

Kostenlos testen
flexxter logo

Flexxter jetzt 14 Tage kostenlos und unverbindlich testen!
