Bauzeitenplan Excel Vorlage 2026 zum Download
Erfahren Sie, wie Sie eine Bauzeitenplan Excel Vorlage erstellen: Schritt-für-Schritt-Anleitung und kostenfreier Download für Gantt-Diagramme & wichtige Kriterien für Ihre Planung.

Verzögerte Rückmeldungen, verschobene Gewerke und der ständige Druck, Termine einzuhalten: Die Koordination auf der Baustelle verzeiht keine Planungsfehler. Eine durchdachte Bauzeitenplan Excel Vorlage bietet hier einen pragmatischen Einstieg, um Abläufe, Fristen und Verantwortlichkeiten übersichtlich abzubilden.
Dieser Leitfaden zeigt Ihnen, wie Sie eine praxistaugliche Tabelle logisch aufbauen, mit welchen Funktionen Sie ein dynamisches Gantt-Diagramm erstellen und welche Kriterien eine verlässliche Tabellenvorlage erfüllen muss. Eine kompakte Checkliste unterstützt Sie bei der Prüfung eigener Dokumente. Zudem beleuchten wir, ab welchem Projektumfang manuelle Tabellen an ihre Grenzen stoßen und wie die Verbindung von Terminplanung und Ausführung den täglichen Koordinationsaufwand senkt.
Am Ende des Artikels finden Sie auch direkt die fertige Excel-Vorlage zum kostenfreien Download.
Grundaufbau und Struktur eines professionellen Bauzeitenplans

Bevor ein Bauzeitenplan visuell aufbereitet wird, bildet eine strukturierte Datenbasis das Fundament. Unabhängig von der späteren technischen Umsetzung muss die Tabelle alle wesentlichen Projektinformationen übersichtlich erfassen und logisch ordnen, damit der Bauablauf für alle Beteiligten nachvollziehbar bleibt.
Gliederung nach Bauphasen, Gewerken und Teilleistungen
Ein praxistauglicher Ablaufplan orientiert sich an der realen Abfolge auf der Baustelle – von der Arbeitsvorbereitung über den Rohbau bis hin zum Ausbau und den Außenanlagen. Um auch bei komplexen Vorhaben die Übersicht zu behalten, empfiehlt sich eine klare Hierarchie: Übergeordnete Projektphasen werden in spezifische Gewerke untergliedert, die wiederum aus einzelnen Teilleistungen bestehen.

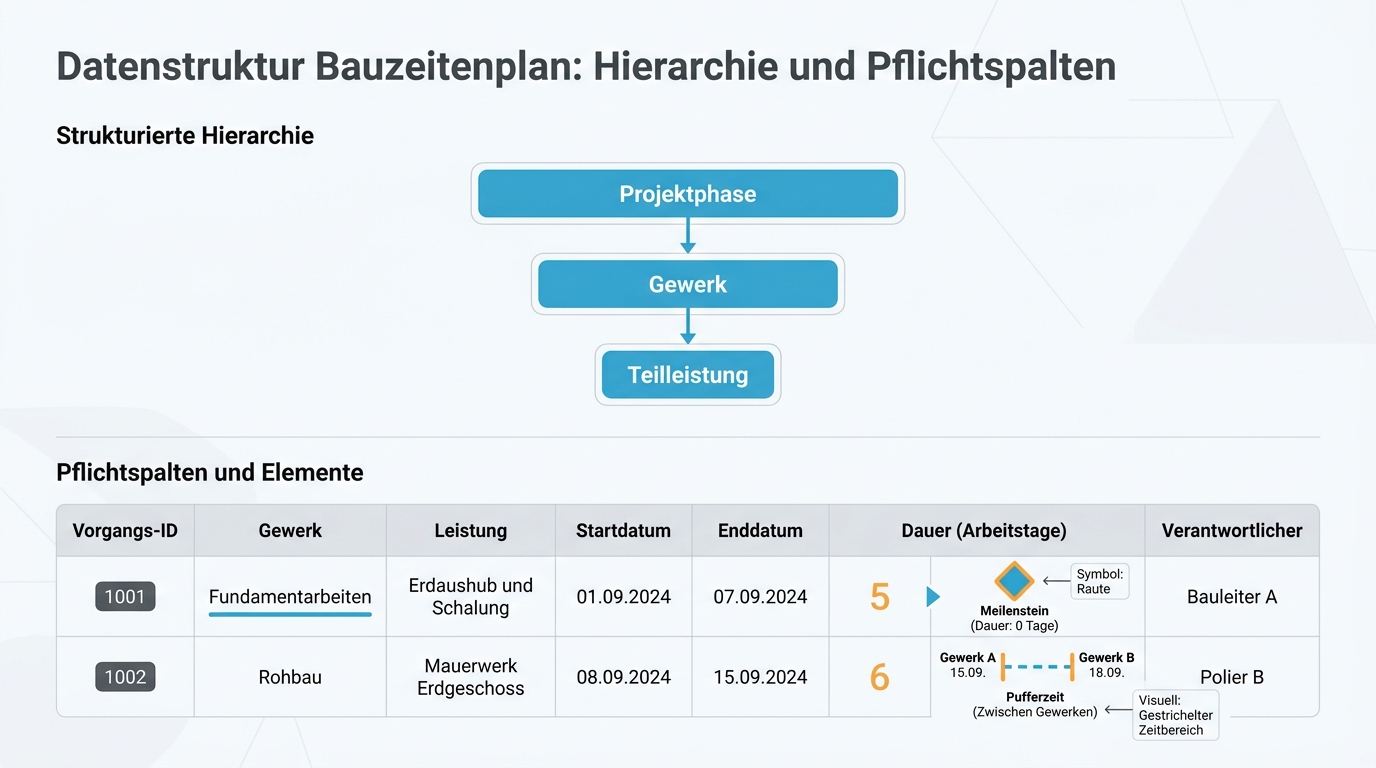

Damit die Zuordnung auf der Baustelle eindeutig ist, sollte das Tabellengerüst zwingend folgende Pflichtspalten enthalten:
- Vorgangsnummer (ID): Eindeutige Nummerierung zur schnellen Identifikation und Referenzierung einzelner Positionen.
- Gewerk: Zuordnung der Leistung zum jeweiligen Handwerk (z. B. Erdaushub, Zimmerer, Trockenbau).
- Leistung / Vorgang: Präzise Beschreibung der auszuführenden Tätigkeit.
- Startdatum und Enddatum: Konkrete kalendarische Festlegung von Beginn und Fertigstellung.
- Dauer: Geplante Ausführungszeit, gewöhnlich angegeben in Arbeitstagen.
- Verantwortlicher: Klare Benennung des zuständigen Bauleiters, Poliers oder Nachunternehmers.
Pufferzeiten, Abhängigkeiten und Meilensteine richtig einplanen
Ein Bauprojekt besteht aus einer Vielzahl miteinander verknüpfter Prozesse. Diese sogenannten Vorgänger-Nachfolger-Beziehungen legen fest, welche Arbeiten zwingend abgeschlossen sein müssen, bevor folgende Gewerke beginnen können. Ein klassisches Beispiel ist der Estrich als Vorgänger für den Bodenleger: Erst nach Einhaltung der erforderlichen Trocknungszeit kann die Folgearbeit starten.
Zur effektiven Terminsteuerung müssen im Plan zwei grundlegende Zeit- und Steuerungselemente sauber voneinander unterschieden werden:
- Meilensteine: Unverrückbare Kontrollpunkte für Schlüsselereignisse im Projektverlauf (z. B. „Baugrube fertiggestellt“ oder „Gebäude dicht“). Meilensteine haben die Dauer von 0 Tagen und markieren den Übergang zwischen wichtigen Bauphasen.
- Pufferzeiten: Strategisch eingebaute Zeitreserven an kritischen Schnittstellen. Sie dienen dazu, unvorhersehbare Verzögerungen durch Schlechtwetter oder unterbrochene Lieferketten abzufangen, ohne dass sich der Fertigstellungstermin des Gesamtprojekts direkt nach hinten verschiebt.
Schritt-für-Schritt-Anleitung: Gantt-Diagramm in Excel erstellen

Um einen Bauzeitenplan in Excel ohne komplexe Zusatzsoftware übersichtlich abzubilden, lässt sich mit bordeigenen Funktionen ein dynamisches Gantt-Diagramm aufbauen. Die Kombination aus intelligenten Datumsformeln und visueller Formatierung sorgt dafür, dass sich der Zeitplan bei Verschiebungen flexibel anpasst.

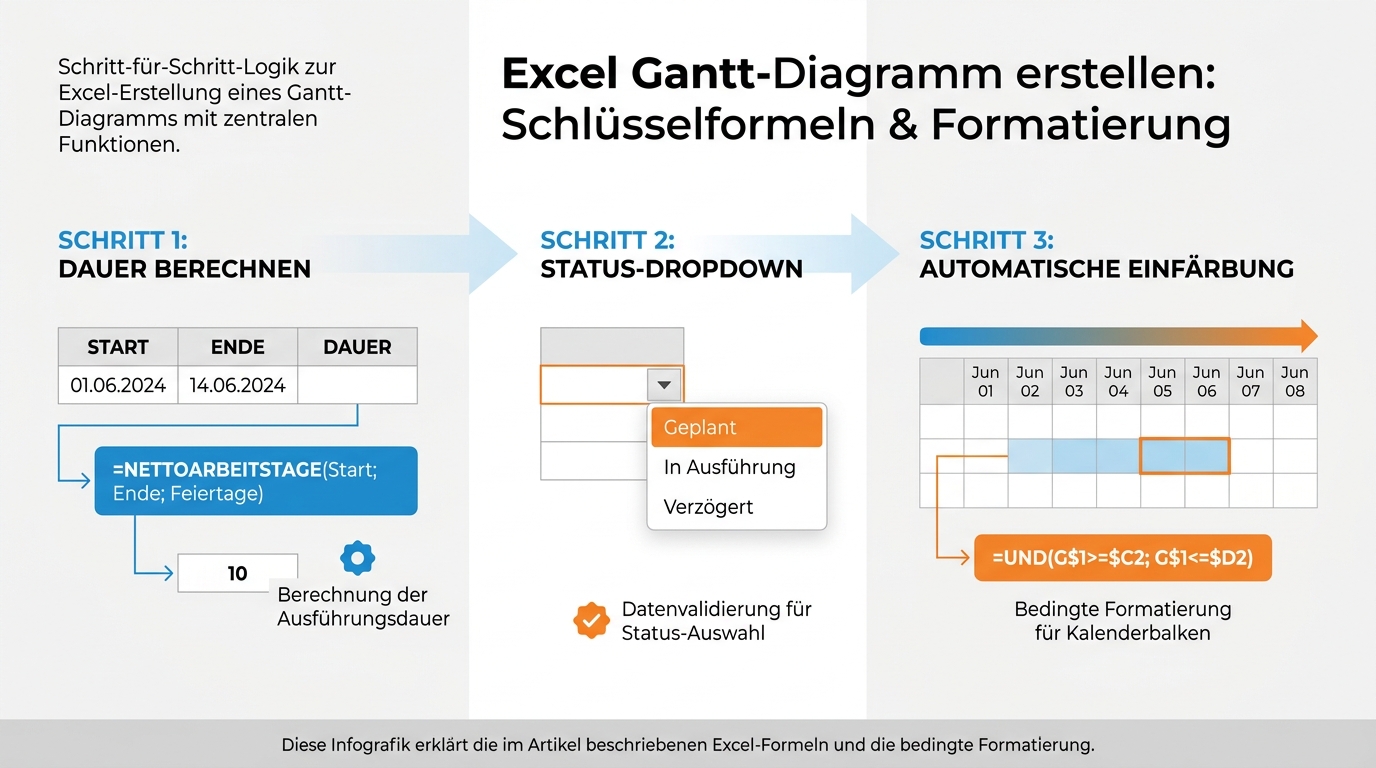

Tabellengerüst anlegen und Arbeitstage berechnen
Richten Sie im ersten Schritt die grundlegende Tabellenstruktur ein. Erfassen Sie in den ersten Spalten die Stammdaten der Bauaufgaben: Vorgangsnummer, Gewerk, konkrete Teilleistung, Startdatum, Enddatum sowie den aktuellen Status.
Damit Samstage, Sonn- und Feiertage nicht fälschlicherweise als Bauzeit kalkuliert werden, nutzen Sie für die Berechnung der effektiven Ausführungsdauer die Formel NETTOARBEITSTAGE. In der entsprechenden Spalte für die Dauer tragen Sie folgende Formel ein:
=NETTOARBEITSTAGE(Startdatum; Enddatum; [Freie_Tage])
Der optionale Parameter [Freie_Tage] verweist idealerweise auf einen separaten Bereich im Tabellenblatt, in dem gesetzliche Feiertage und geplante Betriebsferien hinterlegt sind. So vermeiden Sie eine unrealistische Bauablaufplanung auf der Baustelle.
Um Fehleingaben bei Gewerken oder dem Bearbeitungsstatus zu verhindern, empfiehlt sich der Einsatz der Excel-Funktion Datenüberprüfung (Datenvalidierung). Erstellen Sie für die Statusspalte ein Drop-Down-Menü mit festen Werten wie Geplant, In Ausführung, Verzögert oder Abgenommen. Das erhöht die Übersichtlichkeit und sichert eine einheitliche Datenstruktur.
Balkendiagramm mit bedingter Formatierung visualisieren
Für die zeitliche Visualisierung legen Sie rechts neben den Stammdaten das Kalenderzeitraster an. Schreiben Sie in die Kopfzeile (beispielsweise ab Spalte G) die fortlaufenden Kalendertage oder Kalenderwochen des Bauprojekts. Sie können den ersten Tag manuell eintragen und die Folgetage über die einfache Formel =G1+1 nach rechts fortführen.
Die automatische Einfärbung der Zeitbalken erfolgt über die Bedingte Formatierung:
- Markieren Sie den gesamten Kalenderbereich unterhalb der Datumszeile (zum Beispiel von Spalte G bis zum geplanten Projektende über alle Aufgabenzeilen hinweg).
- Wählen Sie unter dem Menüpunkt Bedingte Formatierung die Option Neue Regel und entscheiden Sie sich für Formel zur Ermittlung der zu formatierenden Zellen verwenden.
- Tragen Sie die logische Prüfformel ein, die abgleicht, ob ein Kalendertag im Ausführungszeitraum liegt: =UND(G$1>=$C2; G$1<=$D2) (ausgehend von Datumsangaben in Zeile 1 sowie Startdatum in Spalte C und Enddatum in Spalte D).
- Wählen Sie unter Formatieren eine geeignete Füllfarbe für die Zeitleisten aus.
Durch die präzise Kombination absoluter und relativer Zellbezüge ($-Zeichen vor der Datumszeile beziehungsweise vor den Datumsspalten der Aufgabe) prüft Excel für jede Zelle individuell, ob sie zeitlich zwischen Baubeginn und Bauende liegt, und färbt das Gantt-Diagramm vollautomatisch ein.

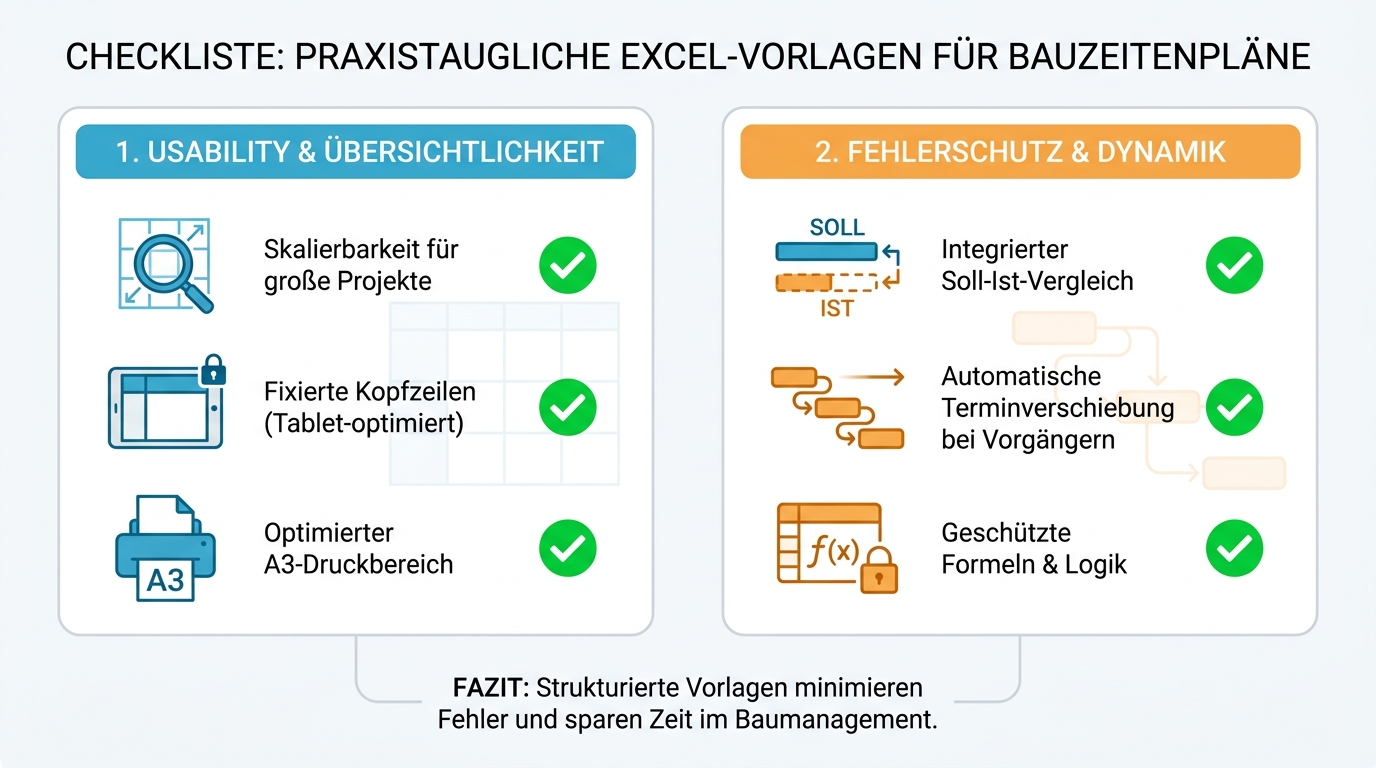

Checkliste: Was eine gute Excel-Vorlage für den Bauzeitenplan leisten muss

Bevor Sie eine Excel-Vorlage für Ihre Bauablaufplanung nutzen oder selbst erstellen, sollten Sie das Tabellenmuster auf seine Praxistauglichkeit testen. In der Theorie wirken viele Musterdateien übersichtlich, stoßen im rauen Baustellenalltag jedoch schnell an organisatorische Grenzen. Die folgenden Kernkriterien zeigen Ihnen, worauf es bei einer belastbaren Vorlage ankommt.
Kriterien für Usability und Übersichtlichkeit
- Skalierbarkeit für unterschiedliche Projektgrößen: Eine gute Vorlage funktioniert nicht nur für ein Einfamilienhaus mit 15 Positionen, sondern bleibt auch bei einem Mehrfamilienhaus mit 80 oder mehr Ausbau-Schritten stabil. Beim Einfügen neuer Zeilen dürfen Formelbezüge und bedingte Formatierungen für das Zeitraster nicht abreißen.
- Übersichtlichkeit auf Baustellen-Tablets und beim A3-Ausdruck: Auf dem Tablet müssen Spalten (Aufgaben und Gewerke) sowie Kopfzeilen (Kalenderwochen) fixiert sein. Nur so bleibt beim seitlichen Scrollen im Datumsraster der Bezug zur Leistung erhalten. Zudem sollte ein definierter A3-Druckbereich hinterlegt sein, damit der Zeitplan beim PDF-Export nicht horizontal oder vertikal zerschnitten wird.
Fehlerschutz und dynamische Datumsaktualisierung
- Dynamische Nachverfolgung (Soll-Ist-Vergleich): Die Vorlage muss Verzögerungen auf einen Blick transparent machen. Ein strukturierter Soll-Ist-Vergleich stellt geplante Termine den tatsächlichen Rückmeldungen von der Baustelle gegenüber, ohne das Tabellenbild durch unübersichtliche Doppelzeilen zu überladen.
- Automatische Anpassung bei Verschiebungen: Verschiebt sich eine vorgelagerte Leistung – etwa der Estrich um eine Woche –, müssen sich die Starttermine der Folgegewerke über logische Verknüpfungen dynamisch anpassen. Das manuelle Umtippen aller Folgeabschnitte führt in der Praxis zu kaskadierenden Erfassungsfehlern.
- Integrierter Formelschutz: Alle Zellen, die automatische Berechnungen oder Datumsformeln enthalten, sollten vor versehentlichem Überschreiben geschützt sein, damit die Logik des Bauzeitenplans auch bei der Nutzung durch mehrere Personen intakt bleibt.
Grenzen von Excel im Baustellenalltag und moderne Alternativen

Eine sorgfältig erstellte Excel-Tabelle bietet für kleinere Bauvorhaben eine günstige und schnelle Lösung. Sobald jedoch mehrere Gewerke, externe Nachunternehmer und unvorhergesehene Verzögerungen aufeinandertreffen, stößt die klassische Tabellenkalkulation im Alltag an ihre organisatorischen Grenzen.
Typische Fehlerquellen: Versionschaos und manuelle Nachpflege
Das Kernproblem statischer Tabellen liegt in der fehlenden Verknüpfung der Abläufe. Verschiebt sich beispielsweise der Estrichleger um drei Tage, wirkt sich das ohne extrem komplexe Formelkonstrukte nicht automatisch auf die Folgegewerke wie Fliesenleger oder Maler aus. Die Konsequenz: Nachfolgende Betriebe stehen zum ursprünglich vereinbarten Termin auf der Baustelle, obwohl die Vorarbeiten noch gar nicht abgeschlossen sind.
Zusätzlich entsteht bei der Abstimmung schnell ein unübersichtliches Versionschaos. Dateien werden unter Bezeichnungen wie Bauzeitenplan_v2_final.xlsx per E-Mail hin- und hergeschickt. Nachunternehmer arbeiten dadurch nicht selten mit veralteten Ständen, während der Bauleiter auf seinem Laptop bereits neue Korrekturen vorgenommen hat.
Hinzu kommt ein erheblicher Informationsverlust durch isolierte Datenquellen:
- Fehlende Schnittstellen: Baustellenfotos, WhatsApp-Nachrichten, E-Mails und Tagesberichte existieren völlig getrennt von der Excel-Datei.
- Hoher Koordinationsaufwand: Bauleiter verbringen wöchentlich mehrere Stunden damit, Rückmeldungen von der Baustelle manuell zusammenzusuchen und den Bauzeitenplan per Hand zu aktualisieren.
- Keine dynamische Warnung: Ein Verzug wird oft erst erkannt, wenn der kritische Pfad bereits blockiert ist, da Excel keine automatischen Abweichungen zwischen Soll- und Ist-Zustand meldet.
Vom statischen Plan zur vernetzten Bauablaufplanung
Ein praxistauglicher Bauzeitenplan sollte kein isoliertes Dokument sein, das einmal ausgedruckt und anschließend kaum noch gepflegt wird. Ziel einer zeitgemäßen Terminsteuerung ist es, die Planung direkt mit den täglichen Ereignissen auf der Baustelle zu koppeln.
Wenn Ausführungssignale – beispielsweise Rückmeldungen aus digitalen Bautagebüchern, Mängelfotos oder Sprachnotizen – direkt in den Projektkontext einfließen, lässt sich der tatsächliche Baufortschritt ohne doppelten Erfassungsaufwand mit dem Bauzeitenplan abgleichen. Verzögerungen werden sofort transparent, sodass Bauleiter frühzeitig gegensteuern können.
Bausoftware wie Flexxter setzt genau an dieser Schnittstelle an: Sie verbindet die Bauzeitenplanung mit der Baustellendokumentation und der Nachunternehmerkoordination. Statt Bauzeitenpläne isoliert zu verwalten, werden Termine mit Aufgaben, Gewerken und Rückmeldungen von der Baustelle verknüpft. Das reduziert den manuellen Pflegeaufwand für die Bauleitung deutlich und sorgt dafür, dass alle Beteiligten stets auf den aktuellen Projektstand zugreifen können.
Häufig gestellte Fragen
Ist Excel für die Bauzeitenplanung bei größeren Bauprojekten geeignet?
Für einfache Projekte ist Excel ein solides Werkzeug. Bei größeren Bauvorhaben mit vielen Abhängigkeiten wird es jedoch unübersichtlich. Da sich Verschiebungen nicht automatisch auf alle Folgegewerke auswirken, müssen Sie jede Änderung manuell nachpflegen. Das erhöht die Fehleranfälligkeit und führt bei mehreren Beteiligten schnell zu einem unkontrollierbaren Versionschaos.
Wie berücksichtige ich Schlechtwettertage im Excel-Bauzeitenplan?
Planen Sie von Beginn an Pufferzeiten nach kritischen Gewerken ein. In Excel können Sie die Funktion NETTOARBEITSTAGE nutzen, um spezifische freie Tage zu definieren. Tritt Schlechtwetter ein, müssen Sie die Enddaten der betroffenen Aufgaben händisch anpassen. Eine automatische Verschiebung der gesamten Terminkette ist in Excel ohne komplexe Programmierung kaum umsetzbar.
Kann ich ein Excel-Gantt-Diagramm einfach als PDF für die Baustelle drucken?
Ja, das ist möglich, erfordert jedoch eine genaue Einrichtung des Druckbereichs. Wählen Sie meist das Querformat in A3, damit alle Zeiträume lesbar bleiben. Nutzen Sie die Funktion „Spalten links wiederholen“, damit die Gewerke auf jeder Seite sichtbar sind. So erhalten Sie ein übersichtliches Dokument für die Abstimmung vor Ort auf der Baustelle.
Wie erstelle ich automatisch Meilensteine in einer Excel-Vorlage?
Meilensteine definieren Sie in der Tabelle als Aufgaben mit einer Dauer von null Tagen. Über die bedingte Formatierung können Sie diese Zeilen grafisch hervorheben, etwa durch eine auffällige Farbe oder ein Symbol im Kalenderbereich. In spezialisierten Lösungen wie Flexxter sind solche Meilensteine bereits als feste Ankerpunkte integriert, was die manuelle Formatierung erspart.
Fazit
Eine durchdachte Bauzeitenplan-Excel-Vorlage bietet für kleinere Bauvorhaben einen pragmatischen Einstieg in eine strukturierte Terminsteuerung. Solange Formeln sauber hinterlegt sind, lassen sich überschaubare Abläufe damit verlässlich koordinieren. Stößt die manuelle Tabellenpflege bei wachsender Projektkomplexität und vielen Nachunternehmern an ihre Grenzen, wird die Abstimmung jedoch rasch fehleranfällig. Für eine nachhaltige Entlastung der Bauleitung empfiehlt sich langfristig der Umstieg auf vernetzte Lösungen: Digitale Plattformen wie Flexxter verknüpfen den Terminplan direkt mit dem Baugeschehen vor Ort, informieren alle Beteiligten in Echtzeit über Verschiebungen und sichern so einen reibungslosen Bauablauf.
Download
Natürlich ist Zeit Ihr wichtigstes Gut. Und wenngleich Ihnen dieser Artikel einen Überblick geben soll, wie Sie Ihre eigene Bauzeitenplan-Excel-Vorlage bauen können, haben wir für Sie bereits schon die gesamte Arbeit investiert und Sie können unsere Vorlage hier direkt und kostenfrei herunterladen.
Und falls Sie dabei an Grenzen stoßen und den Bauzeitenplan bspw. in Echtzeit mit Ihren Partnern teilen wollen, testen Sie die Bauzeitenplan Software flexxter.
